五岳抽水蓄能電站3號機組正式投入運行 |
|
|
|

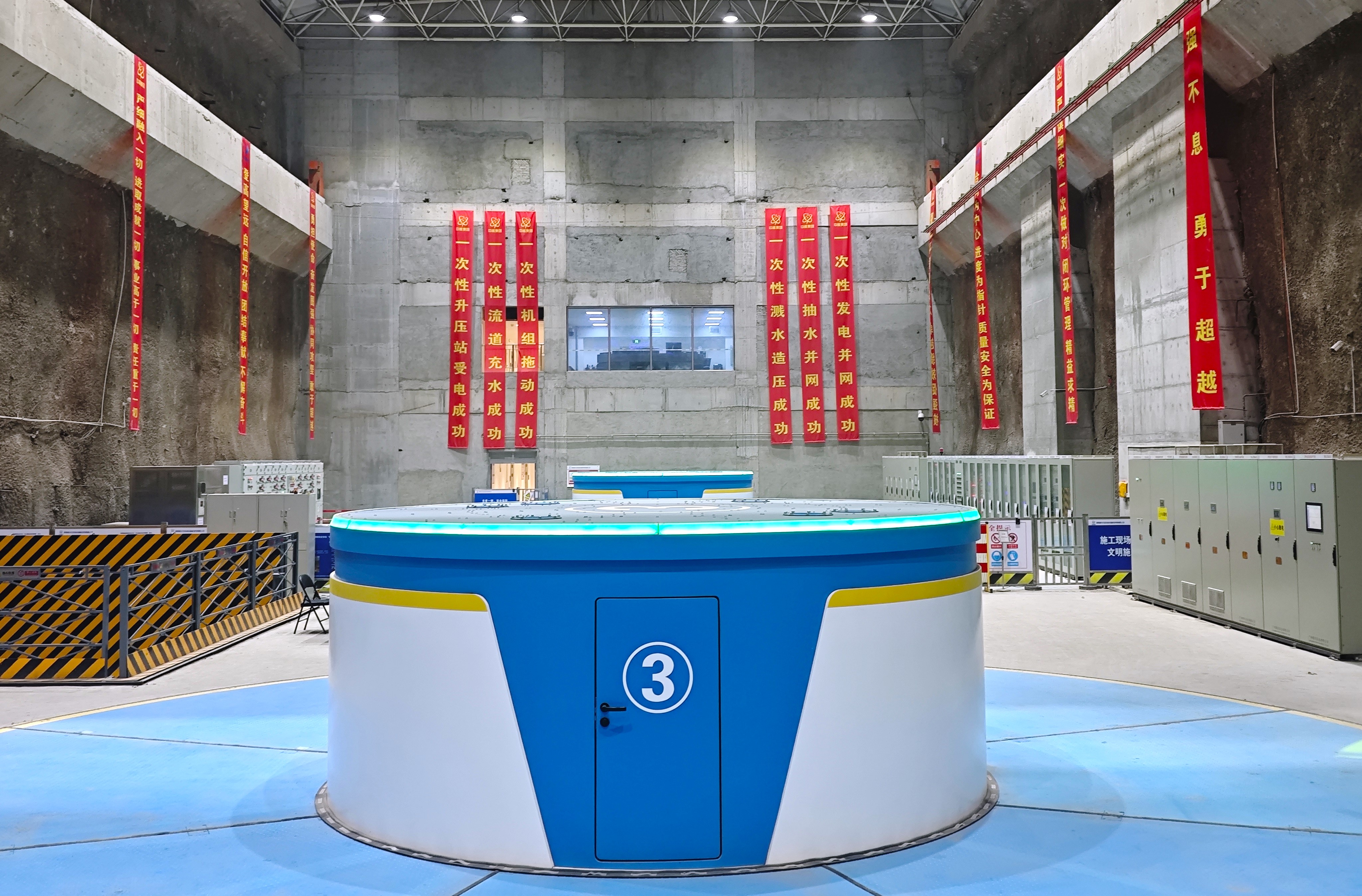

4月27日,由中國水電四局機電安裝分局承建的河南五岳抽水蓄能電站3號機組圓滿完成15天考核試運行,正式投入商業運行,標志著電站向全面投產發電邁出重要一步。 3號機組于4月12日0時正式進入15天考核試運行,考核期間機組共啟動31次,其中抽水方向16次,發電方向15次,機組一次啟動成功率100%,機組啟動故障率0%,試運行期間未發生任何質量、安全事故,機組各項運行數據優良。 目前,項目3號、4號機組均已投產發電,運行狀況良好,正在有序推進1號、2號機組安裝與調試工作,全力沖刺全容量投產發電目標。 五岳抽水蓄能電站共安裝4臺單機容量為25萬千瓦的水泵水輪發電電動機組,總裝機容量100萬千瓦,中國水電四局承擔4臺機組及其附屬設備安裝與調試施工任務及部分土建施工任務。據悉,電站全部投產發電后,每年可節省系統火電煤耗11.68萬噸,相當于每年可減少二氧化碳排放量約29.14萬噸、二氧化硫約0.88萬噸、氮氧化物約0.44萬噸。 |
|
|
